厨房吊顶装修过程中的重要性是毋庸置疑的,但施工过程中稍不留意就会成为后期使用困扰。所以,本文就厨房空间的吊顶施工工艺详细解读:
1、集成吊顶

a、吊顶设计定位
确定吊顶高度,中间夹层大于300mm,用水平管在四个墙角划线,并用墨斗弹出水平线;确定通风窗位置并预埋线路。

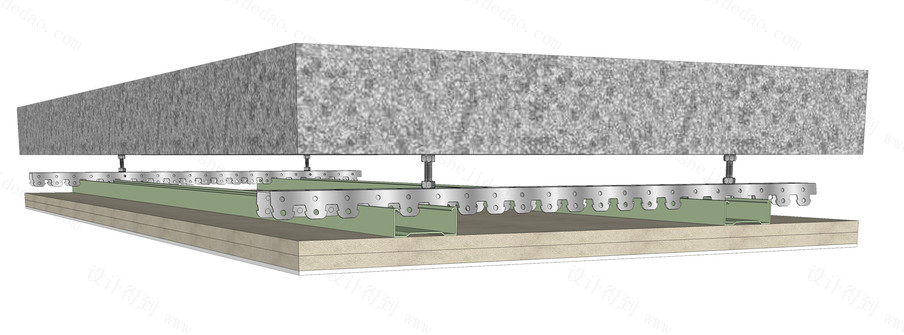

△铝板吊顶节点
b、安装边角线
确定边角线位置,并在边条线的孔内划记号,孔距为10~15㎝。根据墙角的角度,将每条边角线的两端切割成墙角的一半,即边角线的两端切割成45°,并用4×20的自攻螺钉紧固修边角线,注意边角线的对角平整,间隙≤0.5㎜。

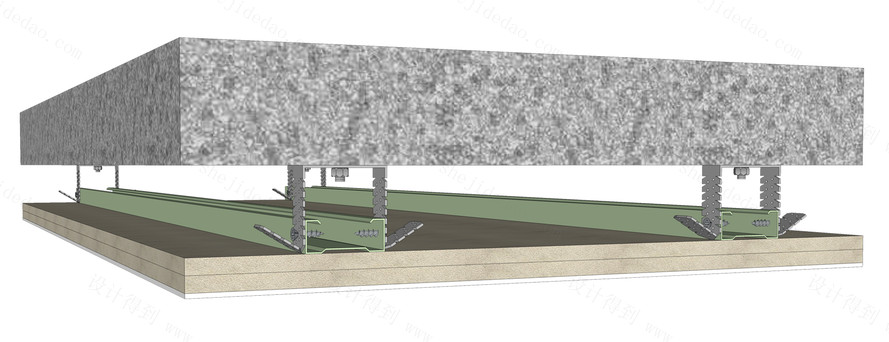

△铝板吊顶节点
c、安装主龙骨
一般主龙骨的安装间距为600㎝,但根据图纸设计在安装主机有妨碍时,主龙骨间距必须加以调整进行合理分布,主龙骨的厚度一般为5-10㎝,用ø4×15的自攻螺钉将主龙骨固定在固定木条上并确保牢固。

△铝板吊顶节点
d、安装吊钩
若主龙骨长度超过150cm,需在中间加吊钩,确定打孔安装点后,用电锤打出直径8㎜、深50㎜的孔,确定吊钩长度后将吊钩有膨胀管的一头插进孔内,拧紧螺母,下端套上挂钩(38吊件)调整到最佳高度,用机修螺丝将挂钩与主龙骨固定牢固。

△铝板吊顶节点
e、安装三角龙骨
安装三角龙骨时,确定好尺寸,三角龙骨的间隙为300㎜(靠墙第1条三角龙骨的中心线离墙面距离为305㎜,)三角龙骨底平面比边角线高出3.5-4㎜;三角吊件固定在主龙骨上,需要打孔并用自攻螺钉固定。

△铝板吊顶节点
f、主机的安装
根据设计图纸,在三角龙骨上安装电器主机,先用铝扣板试装,确定主机位置后,按实际主机安装孔位打孔,用电钻打ø2.5㎜的孔,再用主机附带的自攻螺钉将主机牢牢地固定在三角龙骨上。

△铝板吊顶节点
2、石膏板吊顶

a、弹线定位
在墙柱面上弹出标高线,在楼板底弹出吊杆的布置点控制线;

△石膏板吊顶模型
b、龙骨安装
在吊杆位置钻孔,用镀锌膨胀螺栓将吊杆与结构相连接,用吊挂件将主龙骨与吊筋连接;之后依次完成边龙骨、次龙骨和横撑龙骨的安装与固定。

△石膏板吊顶节点图
c、安装石膏板
选用防火防潮的石膏板,用镀锌自攻螺丝将石膏板固定在次龙骨和横撑龙骨上,钉距要合理,钉头嵌入石膏板内0.5~1mm,顶帽处涂刷防锈漆,并用腻子抹平。

△石膏板吊顶模型
d、板缝处理
用嵌缝腻子将板缝嵌满,选用合适宽度的接缝纸带,用粘接剂或白乳胶将接缝纸带粘贴在嵌缝完毕的拼缝上,要盖过板缝一定距离。

△石膏板吊顶节点图
e、批腻子
将调制好的腻子或成品腻子进行批刮,批刮腻子时注意腻子的接槎及收头,在每层腻子干后,都要用砂纸进行打磨处理,一般批刮打磨三次。

△石膏板吊顶模型
f、饰面层处理
腻子完工后要在石膏板表面进行涂饰涂料,一般用滚筒刷或喷涂机进行涂饰。

△石膏板吊顶节点图
3、木饰面吊顶

a、弹线定位
用水准仪抄出水平点,弹出水准线,从水准线量至吊顶设计高度加上金属板的厚度和折边的高度,用粉线沿墙弹出水准线,即为吊顶次龙骨的下皮线,同时按吊顶平面图,在混凝土顶板弹出主龙骨的位置。

△木饰面吊顶天花模型
b、安装吊杆
采用膨胀螺栓固定吊挂杆件。不上人的吊顶,吊杆长度小于1000mm,可以采用p6的吊杆,如果大于1000mm,应采用p8的吊杆,大于1400mm还应设置反向支撑

△反支撑工艺
c、龙骨安装
边龙骨的安装应按设计要求弹线,沿墙上的水平龙骨线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上;主龙骨应挂在吊杆上,主龙骨间距900-1000mm,不上人主龙骨使用UC38小龙骨,上人UC60大龙骨。

△反支撑工艺节点图
d、安装次龙骨和横撑龙骨
次龙骨应紧贴主龙骨安装,次龙骨间距300-600mm;横撑龙骨应用连接件将其两段连接在通长龙骨上,龙骨之间的连接一般采用连接件连接,有些部位可采用抽芯柳钉连接。

△木饰面吊顶天花节点图
e、安装木底板
板用自攻钉固定,并经过防潮处理,安装时用直径小于自攻钉直径的钻头将板与龙骨钻通,再用自攻钉拧紧,固定板用的次龙骨间距不应大于600mm。
f、安装木饰面板
木饰面板通过胶贴方式安装在木底板上,在贴的同时要注意胶要涂匀,各个位置都应涂到,保证木饰面板和木底板之间的牢固。
本文主要讲解了厨房不同类型吊顶的材质分析、施工流程及施工注意要点等内容。
欢迎小伙伴们在下方留言,大家一起互动学习~
- End -
