详细的装修流程是怎样的,你知道吗?

#关键词:#流程#施工落地# 施工#
导读
作为设计师,我们不应该只会设计创意、画图、技术交底。对于施工工地的流程、主材购买的时间等施工上的问题我们也要一清二楚。除了客户会问到你很多流程,以后我们做工作室,设计施工一体化的时候,对工艺流程的了解只是最基本的能力。

上一期我们学习了窗帘在硬装设计及施工的相关知识,从这一期开始,我们关于装修主材的介绍告一段落,正式进入施工板块的讲解。今天我给你分享的是施工内容的第一板块,本期主要按解决以下知识点:
装修流程可以简单的拆分为:开工前准备→开工当天→墙体改造→水电施工→泥木阶段→中期验收→油漆涂料→成品安装及竣工验收。(会有一定的地域差,请各位同学灵活运用)。按照这个工序,我将给你详细介绍。

首先给大家介绍第一个知识点。
开工前需要准备什么?
在我们签订施工合同后,工程部会审核图纸预算,一般两到三天后开工。在开工前,我们应该提醒业主去做什么事情呢?
手续准备:
去物业办理交房手续,预约水电开工。不少小区是集中办理水电,比如一个星期两次。常会造成开工几天了才有水电的事情发生,对于工期比较紧凑的工地早点预约水电才能不耽误工期。
材料预订:
半包类材料:开工后马上就是墙体拆改,水电改造。需要预定水管、电线、水泥沙子、防水材料等(如果是水电没入户的,业主需要自购入户线。)

主材类:
瓷砖:水电完成之后泥工就会用到,建议业主先去看好瓷砖,有的瓷砖没有现货需要订购周期,另外瓷砖造型复杂的还要进行水刀加工等。早定不耽误工期。
橱柜:橱柜看好品牌即可,详细细节可后期商榷,开工后能过来出水电图即可。

卫浴:主要需要先定好蹲便器,泥工时需要预埋,马桶需要确定坑距。其他可后期购买,但绝大部分一起购买了。如果对尺寸有严格要求的也需要提前看好,如浴缸,双台盆等。

防盗门:如果入户门确定要换,那么这个时候可以早点去看,因为如果不是常规尺寸的周期比较长,泥工铺贴时要安装防盗门才好贴门槛石,不然较影响工期。

木地板厨卫铝扣板材料 及其他主材:可以先看,中期验收以后再定都没关系,但时间越早,准备越充分。
设备类材料:很多设备类一开工马上要用的如中央空调、新风、地暖、热水器,饮水机等应该在开工前就去选购,不然时间很仓促。

前期这些准备工作做的差不多了,那么下一个工序来了。
开工当天一般做什么事情呢?
举行开工仪式:
开工当天最重要的是仪式感。撒礼花、敲墙,择吉时开工。作为设计师,一定不能迟到,这是尤为重要的!因为业主前期没有和工长接触过,所以我们要很好的介绍双方认识。

礼成后,办正事了。

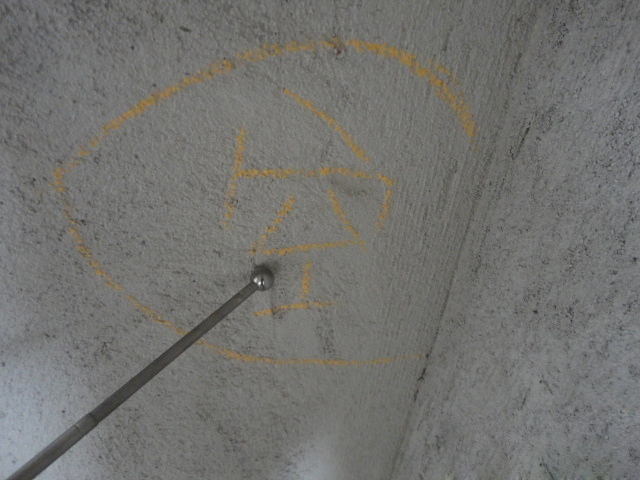

初步交接:监理或工长会进行详细的原房验收。主要检查空鼓、开裂、墙体垂直度、粉刷层是否需要铲掉、楼上外墙有无漏水等等,并记录在册。
空鼓小的地方大都装修方负责,空鼓开裂多且大的地方物业方来进行整改(老旧小区物业不管)。

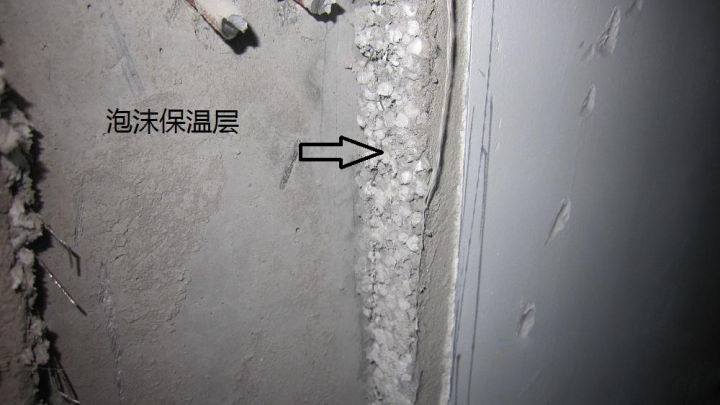

外墙渗水及楼面渗水比较严重,一定要告知物业及业主方整改。保温层、室内外墙砖是否需要铲掉,也要当场验出来。

这里会涉及到装修的第一次“增减项”。不少公司这些项目是进行了预收的,所以不会有纷争,如果公司没有进行预收,作为设计师,在我们配合预算师签订施工合同时,我们有义务给业主打预防针,让业主对可能的增减项有个底。
原房验收归验收,对于增项,很多人并不会在当天就跟业主沟通,毕竟开工当日闹不愉快对大家都不好。
结束:
开工当日的结束大都是工长跟随业主去物业办理登记手续了,这个时候需要我们的墙体改造图给物业审核,办理施工人员的出入证。
其他可安排:
如果工人及流程安排比较紧凑顺畅的话,当天我们可以跟工长或打墙的工人确定敲定的尺寸、位置。已经订购好的窗户、橱柜上门量尺定位。
此时要定的材料:墙体改造的红砖、水泥沙子、瓷砖。
完美的一天结束后,接下来正式施工啦。接下来是我们的第三步。
墙体改造同期需要做什么?

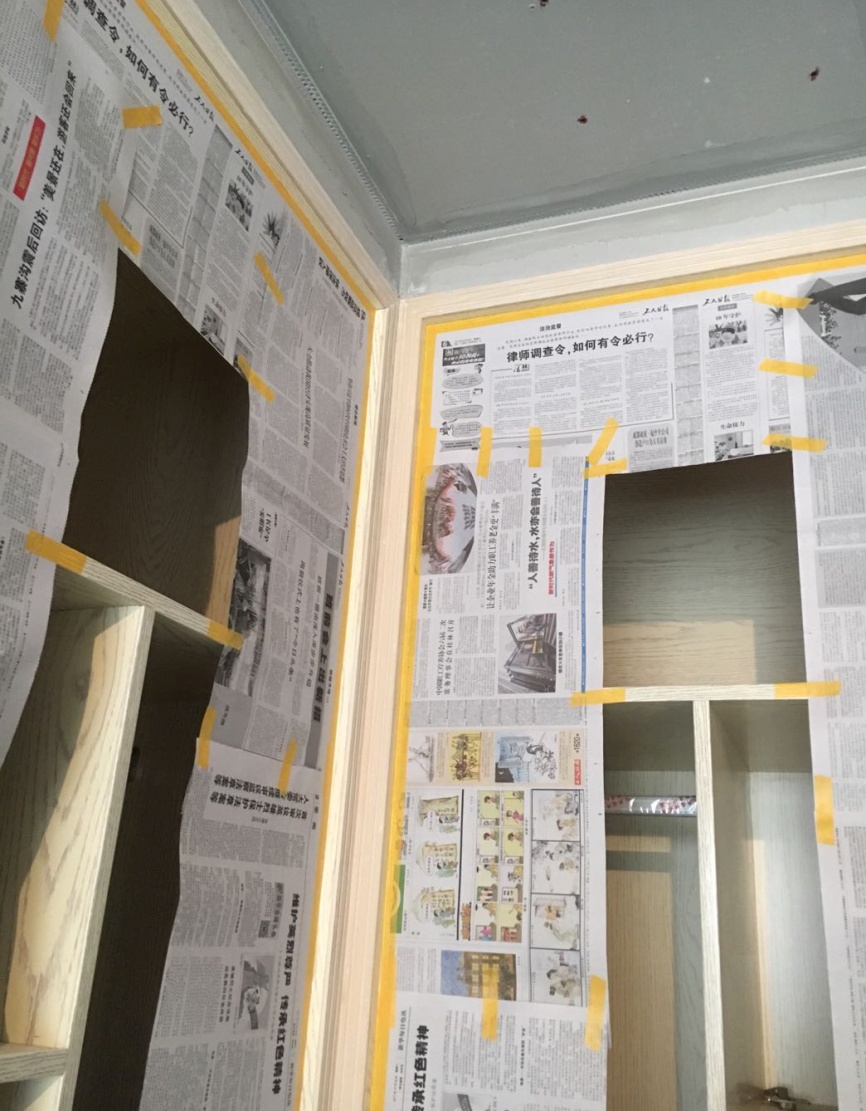

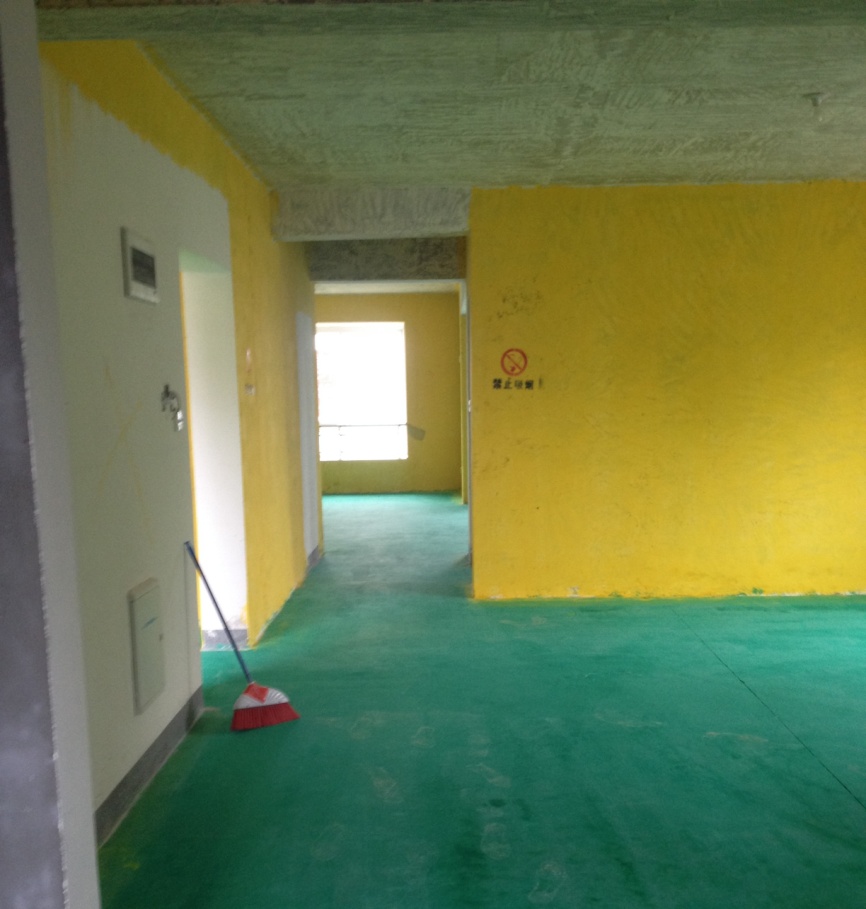

开工仪式完成后,我们常会进行初步的成品保护。把能贴的地方贴了,能包的地方包了,如入户门,电梯口。然后进行打墙。既保护了墙地面,也打了一波硬广告。

墙体改造主要有两项。

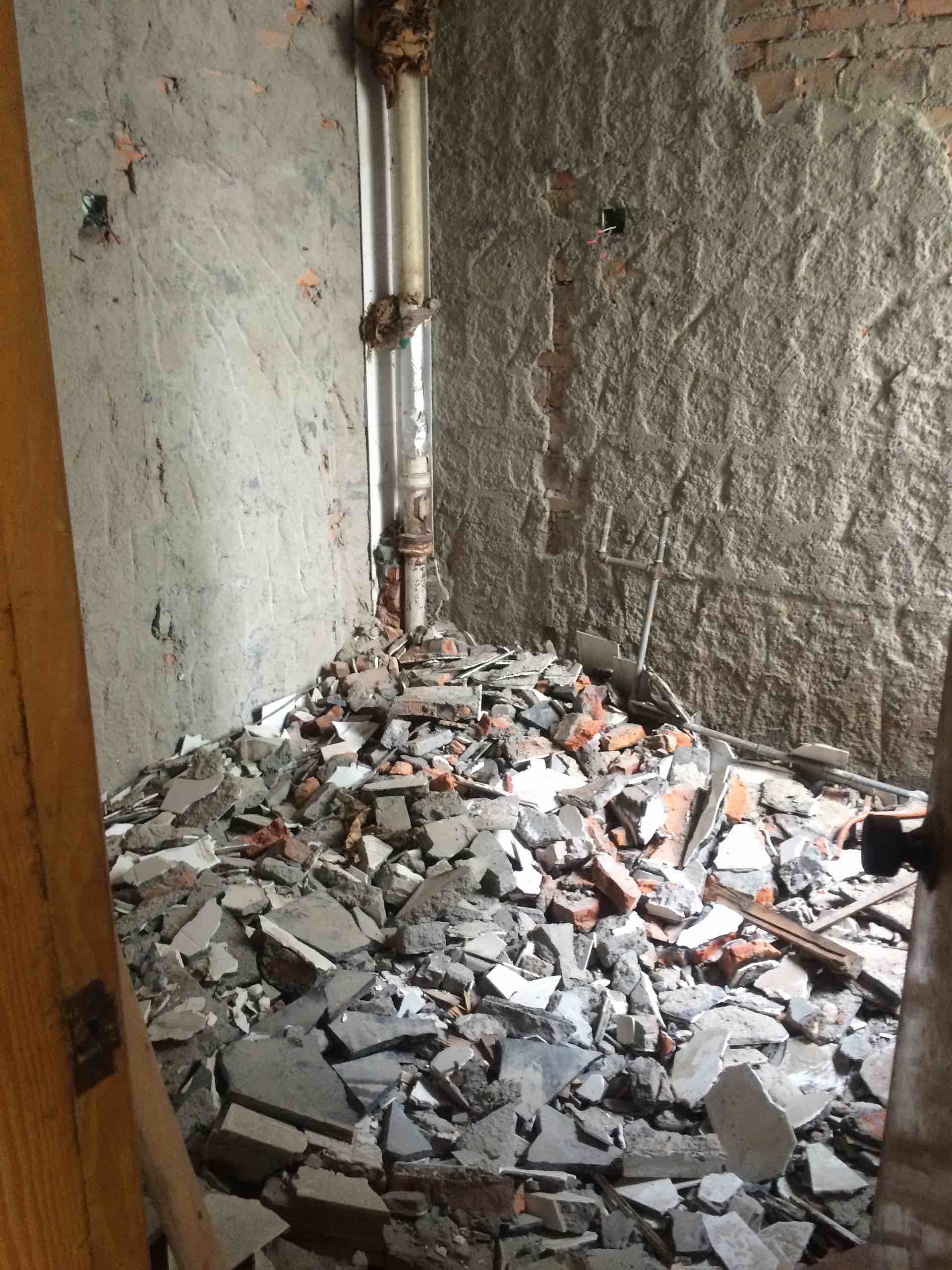

① 墙体拆除:根据图纸尺寸及现场交底,咋们的打墙师傅大锤小锤上阵,根据改造的工程量大小,持续1-3天左右。

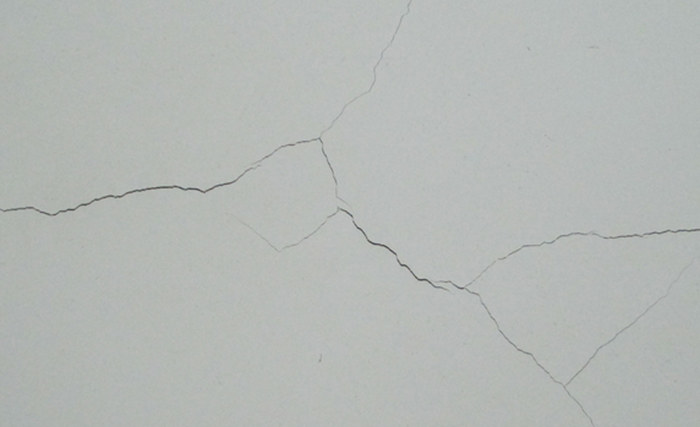

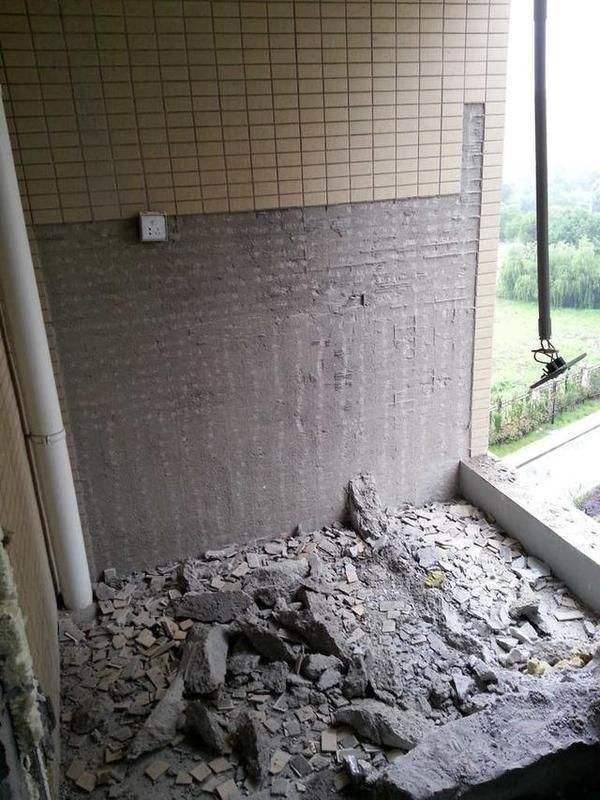

如前面验房有沟通好要铲掉的保温层、物业不管的空鼓地方、质量不行的厨卫/瓷砖上墙墙面需要铲灰的一起统统打掉,还有客厅如果是踢脚线暗装的也是此时一并解决。

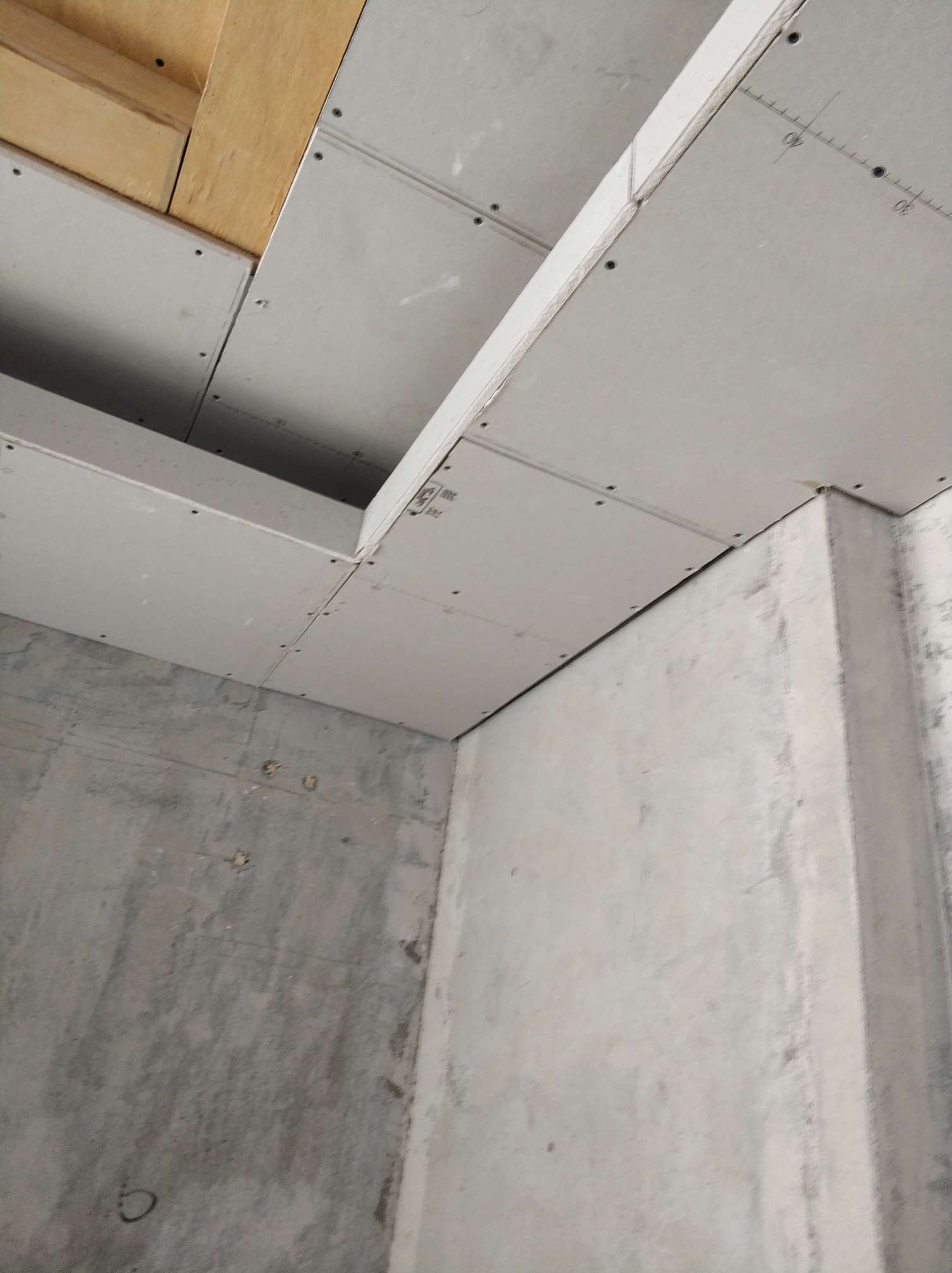

②新砌墙体与粉刷:主要跟师傅交代清楚哪些是泥工砌墙,哪些是木制隔墙,砌好以后泥工做初步的粉刷。

③深度成品保护,形象:下水管保护,一比一放样等,如前面提到的包入户门,电梯口很多此时一起做。
墙体改造阶段主要用的材料:红砖/轻质砖,水泥沙子,开工的时候就要下料。
此时要衔接的主材:

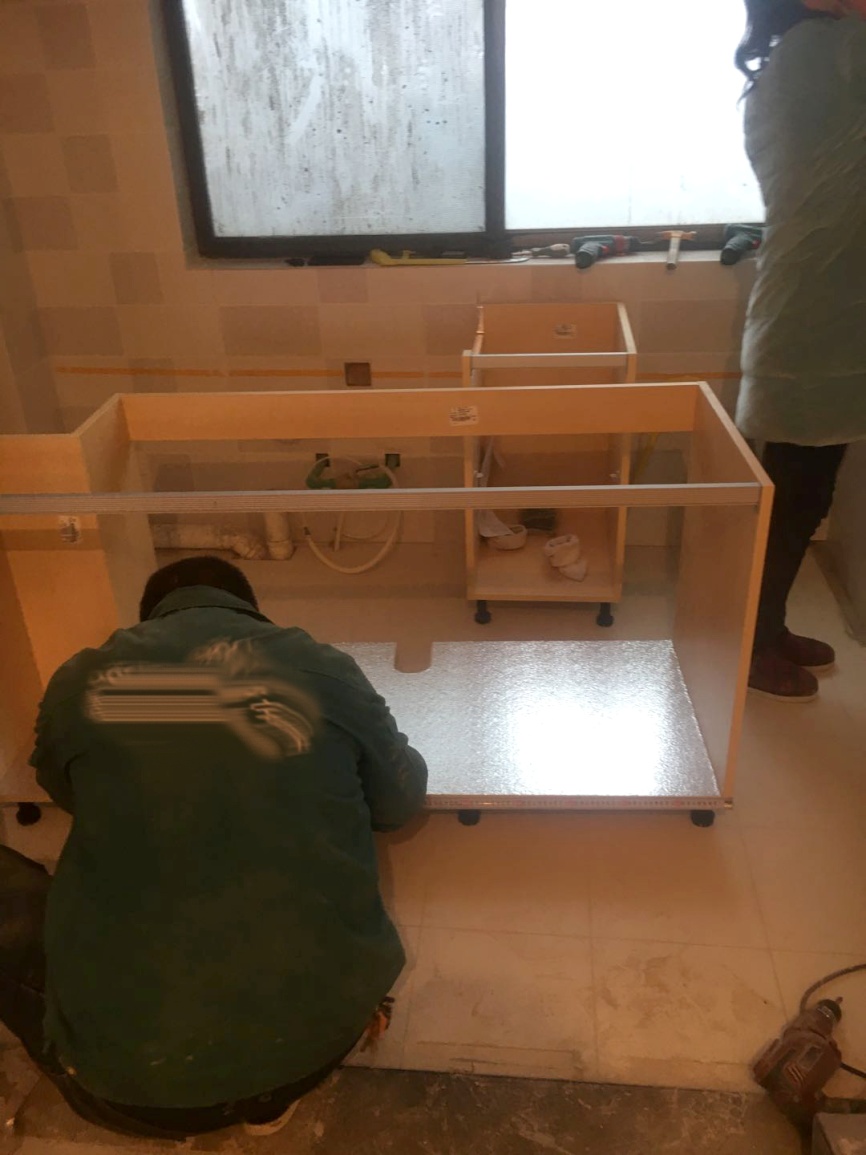

①橱柜:开工后马上预约橱柜方过来量尺,确定厨房初步设计方案,所用电器(如消毒柜、烟机、灶具、洗碗机)
②确认窗户:复尺下单。
③水电材料下单备货并预约安装,强弱电箱一般业主自购,可让业主提前买好。
④净水设备:如前置,直饮机等。
此时要注意的地方:注意打好水平以后落地窗的高度是否低于地面找平层以下,否则窗户需要复尺。打墙后有没有隐藏的梁,如有,可能顶面设计要重改。

在做完墙体改造后,会进行卫生的清理,这个时候我们会迎来第四步:
水电阶段流程怎样?
水电阶段的施工过程如下
① 水电交底:(有时会同步水电材料验收)
水电交底通常是我们设计师第二次去到工地。不少设计师水电交底就是走个过场,总是说按图施工即可。
但其实这样并不好,除了很多设计师的图纸并不详细,更多是去都去了,我们可以给到业主参与感。所以还是认真对待的好。比如说:卫生间的开关,有些人喜欢门外开,有些人喜欢门里开,这虽然是细微的事情,但在现场能更贴合业主的需求,会使得业主对你更加信任。
水电交底需要确定的项目:所有开关、插座位置、给水排水位置,还有未定的设备类的开关插座也要一起确定好:如燃气热水器、电热水器、饮水机等。(有做中央空调需要中央空调方过来交底)

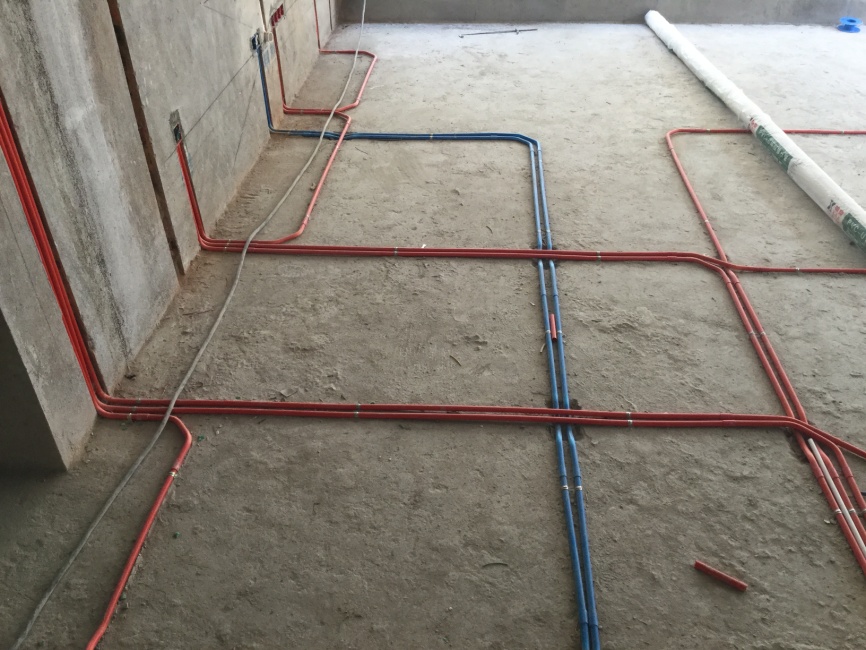

②水电施工:中央空调先进行施工/同时施工。一般先开槽,一天足够,然后布线排管,施工大概一个星期。

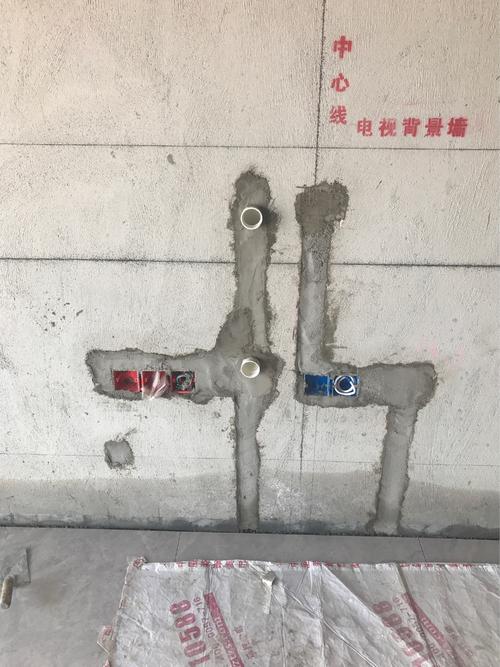

③水电验收:水电验收有的公司要求设计师去,有的不做要求。验收当天主要是监理配合业主进行验收。如水管打压、测试电路、清点点位。
其中清点点位(开关插座数)部分公司是让设计师负责检查的,但大部分不用设计师来管,所以这个看情况了。但是如果这个点你有去的话,你可以跟工长进行泥工交底,比如说起铺点,铺设样式等。
此外如果前期验房没有进行卫生间闭水实验,此时可开始注水,验收原房的防水性能(48小时,对接楼下业主观察是否渗水)

此时要用的材料:水管、电线、底盒、线管、强弱电箱、净水器软管、前置过滤器等。
此时要衔接的主材:瓷砖在水电施工初期就要下单备货。水泥沙子也要预备着,开关面板数量下单。
此时要衔接的外部工序:改煤气管道、打孔(空调孔、下水道孔、厨卫排气孔)、窗户装框架、量门槛石。

泥木阶段怎么施工?
因为很多时候,泥木是混合施工的,这里我排在一起讲。

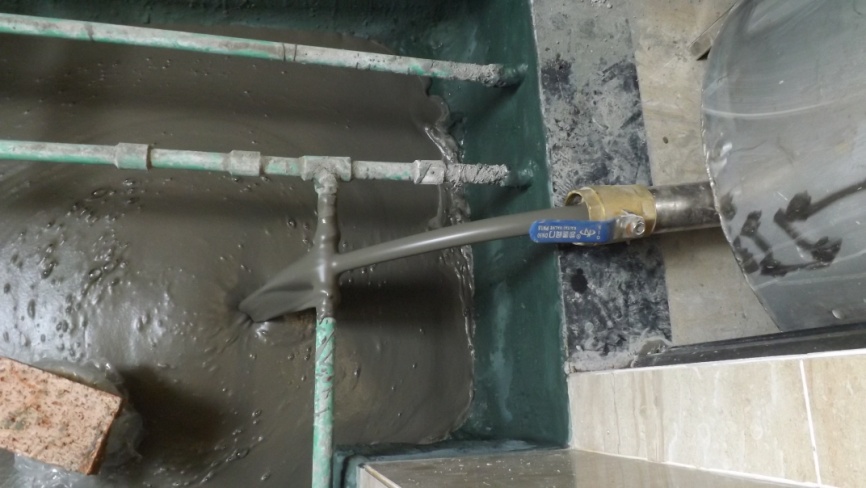

①水电验收以后上水泥沙子补水电开槽的地方。

②泥工精确水平定位,找平时对接木地板的厚度。
③刷绿地(部分是面子工程)。

④瓷砖及门槛石进场,首先铺贴客餐厅及过道大地砖及门槛石,如果是填缝当场施工,美缝后期再做,铺贴完成后进行保护。

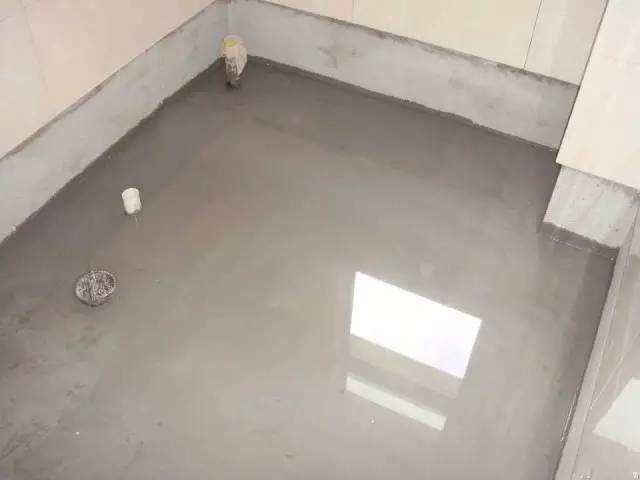

⑤检验卫生间原防水是否渗漏,如没渗漏,可做第一次找平,找平放坡,干后做第一次防水(注:主下水管留孔做二次排水)。防水干后做回填,这时候可通知包水管方过来包好下水管,然后找平第二次,同样放坡,做第二次防水(二次防水前门槛石必须贴好)。
PS:现在流行的轻质回填宝,因为本身带有一定防水性能,很多地方为节省造价,只做一次防水。但出于安全考虑,强烈建议做两次防水。

⑥贴完大地砖通知房门及门套复尺下单,以免耽误工期。

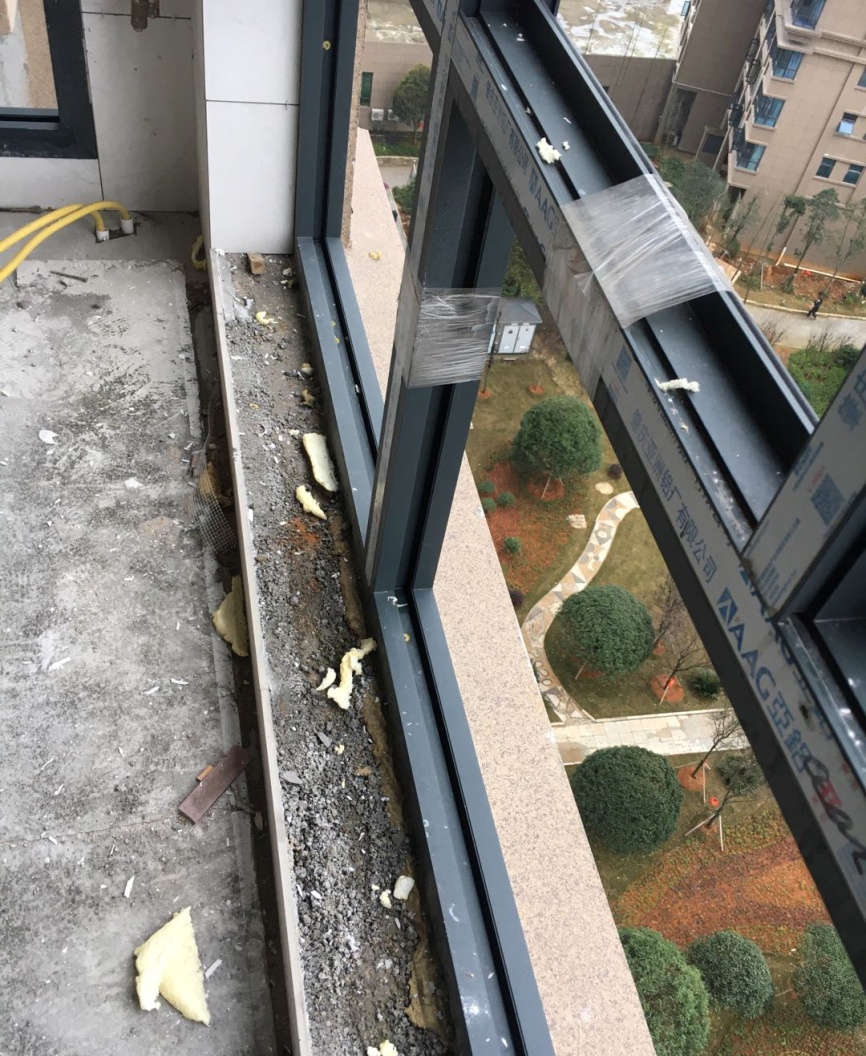

⑦如果窗框水电时还没装好的,大地板保护以后一定要来安装了,这个时候木工可以材料进场验收。窗框装完以后窗台大理石、飘窗大理石量尺下单。
⑧木工交底:对接工地有无变更项目,吊顶剖面,柜子等细节,交底以后木工师傅开五金材料。

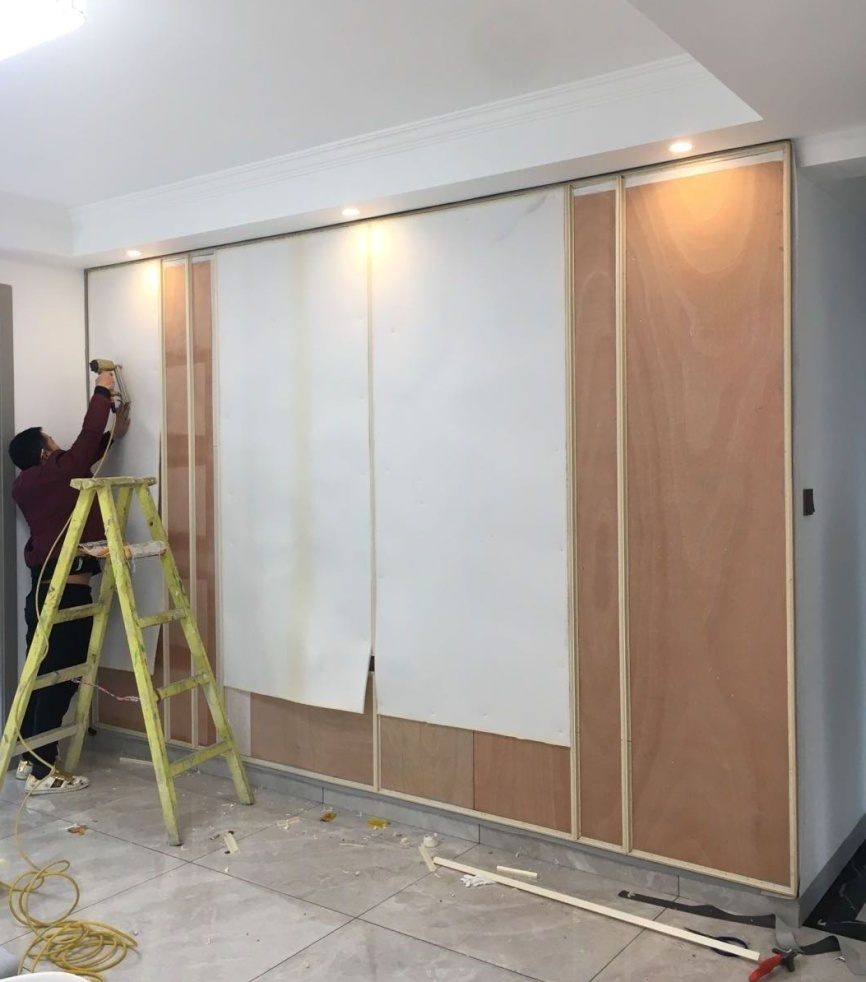

⑨木工施工,(窗户旁涉及有木质柜的地方一定要先安装好玻璃,以免下大雨淋湿或木质品挡住安装不了)。

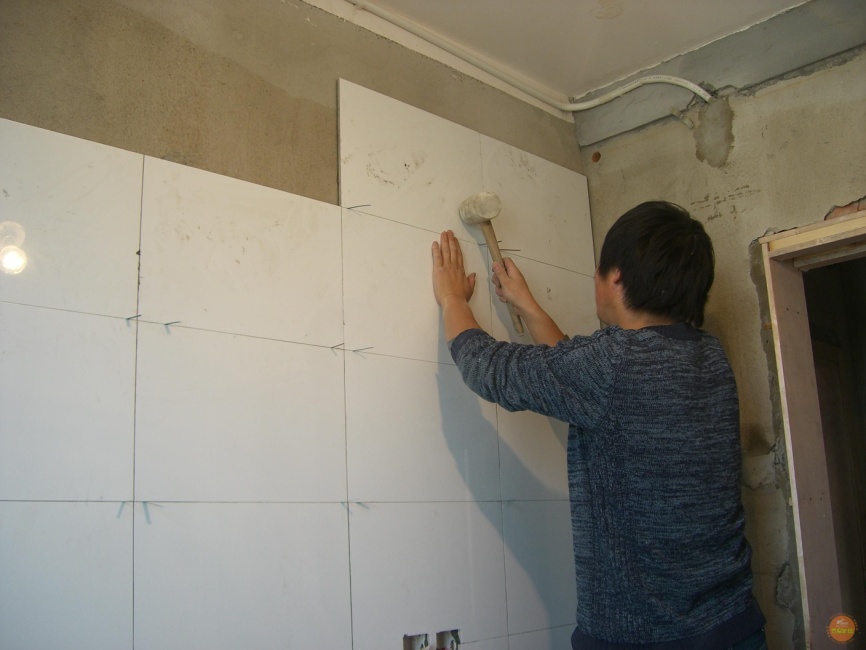

⑩厨卫墙地砖施工,完成后通知橱柜复尺下单、厨卫门复尺下单。泥木完工后,衣柜推拉门量尺下单,个性用材如大理石背景、实木线条、不锈钢线条、硬包等可量尺下单。

此时要用的材料:水泥沙子、瓷砖胶、瓷砖、地漏、蹲便器、门槛大理石、板材、五金、木线条、白乳胶、钉子螺丝等。
此时要衔接的工序:木质柜的油漆颜色,墙漆选定的色卡一定要签字确认并提前准备。
中期验收
泥木完成后我们可安排中期验收:主要对接工地有无增减项,做预算的二次变更、交二期款及相关的质量验收。这个时候通常是我们设计师第四次去工地(至少要去的次数,实际很多设计师经常去)。
此时要下单的材料:油漆材料、色卡。之后再逐步预约成品主材类的安装如房门及门套、厨卫门、飘窗大理石、扣板、橱柜、洁具、开关面板、木地板等的预约安装。个性用材如大理石背景、实木线条、不锈钢线条、硬包等亦可预约施工了。

油漆涂料
工序如下:

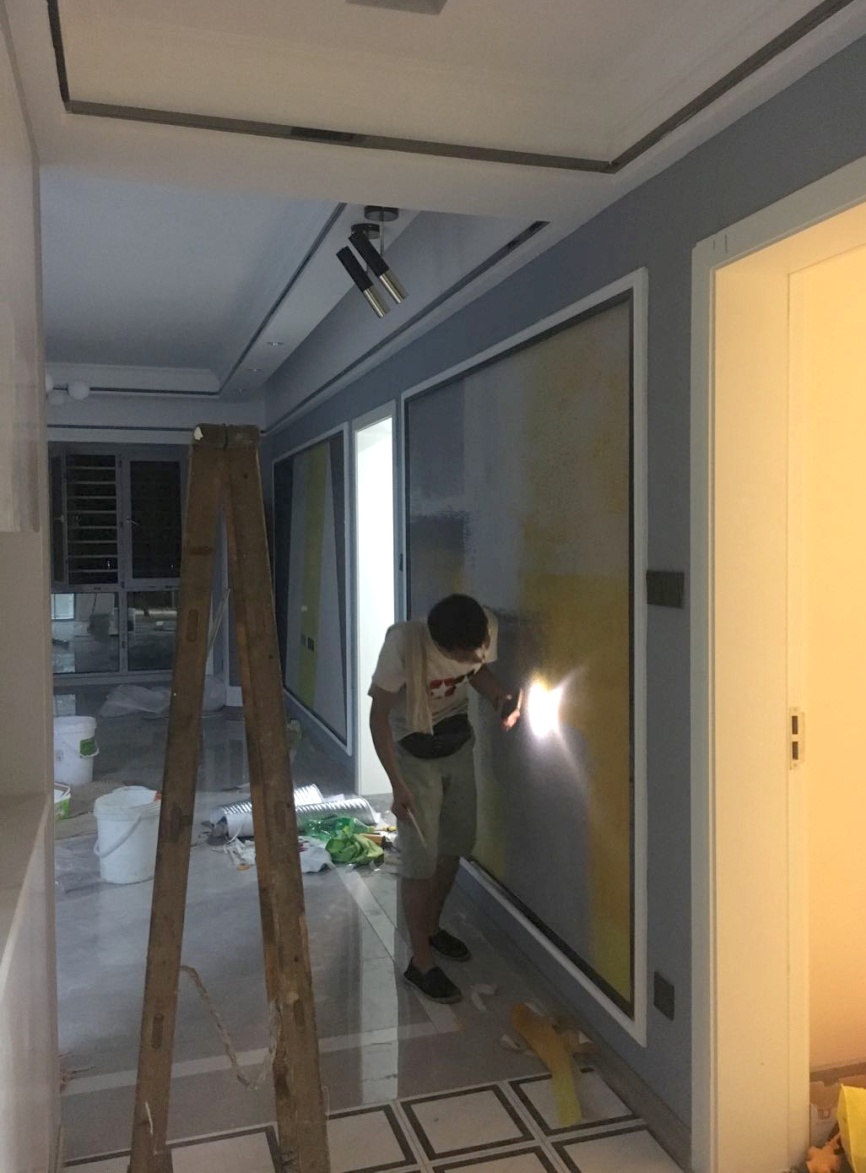

①不做油漆的柜体做成品保护,油漆施工。油漆施工完成后再做油漆部分木制品的保护。油漆验收材料设计师通常不用去,但擦色漆的制作,设计师和客户必须现场确认颜色。

②涂料打底刮腻子。打底完成后进行石膏线、不锈钢条、飘窗大理石、房门及门套、厨卫门等的安装,确保收口美观。安装完成后再施打底面料一次,稍干打磨。(此处工艺视各个公司情况不定)

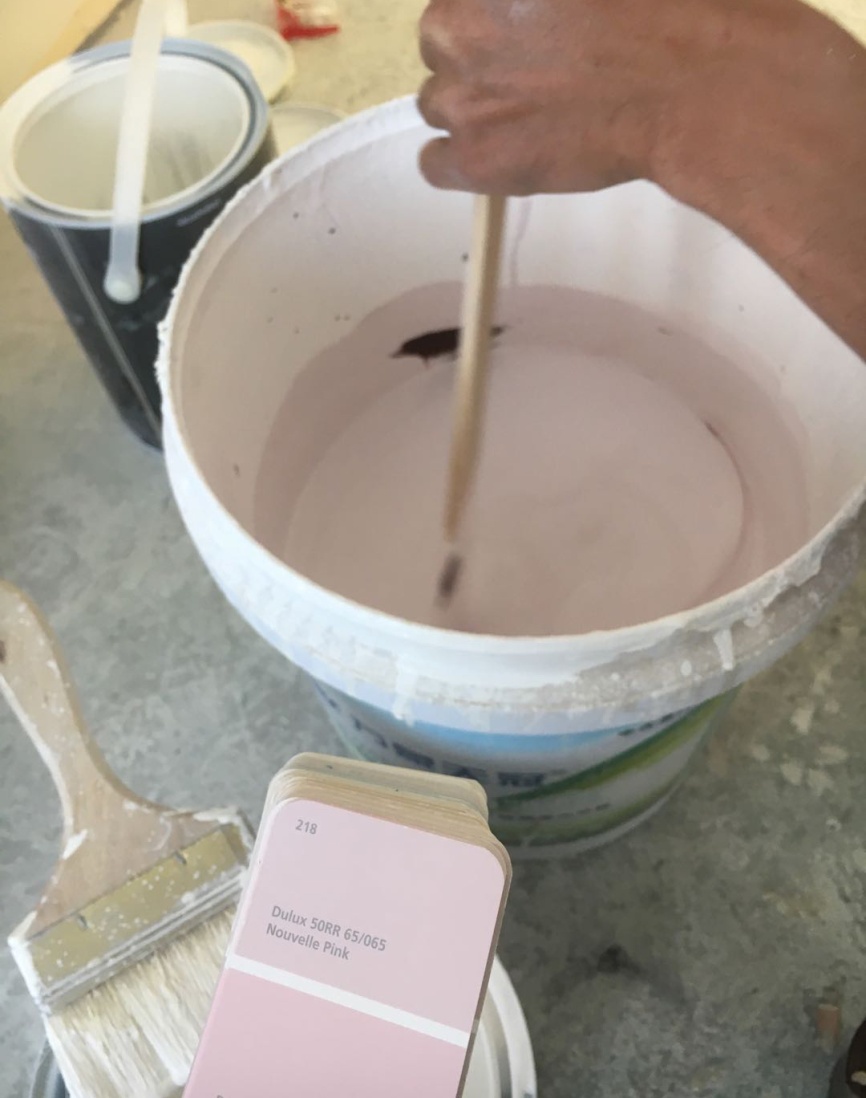

③刷墙漆/贴墙纸墙布,如果有有色墙漆,设计师和业主必须现场确认颜色。

成品安装及验收
涂料完工以后,工程也接近扫尾阶段。这个时候我们要完成所有的主材及个性化用材的安装,主要有:橱柜、厨卫吊顶、洁具、木地板、开光面板、墙纸墙布、美缝、软硬包、灯具等。

硬装完成之后,打扫清理干净,之后是我们的竣工验收(很多公司软硬装不是一体的)。
竣工验收以后,会进行环保监测,办理结算,出具售后服务卡等。然后可逐步安装电器、窗帘、饰品、家具等软装类,如有装的过程中有磕坏,装修公司方返场做涂料修补。

今日得到
今天我们学习了装修的详细流程,主要有以下内容:

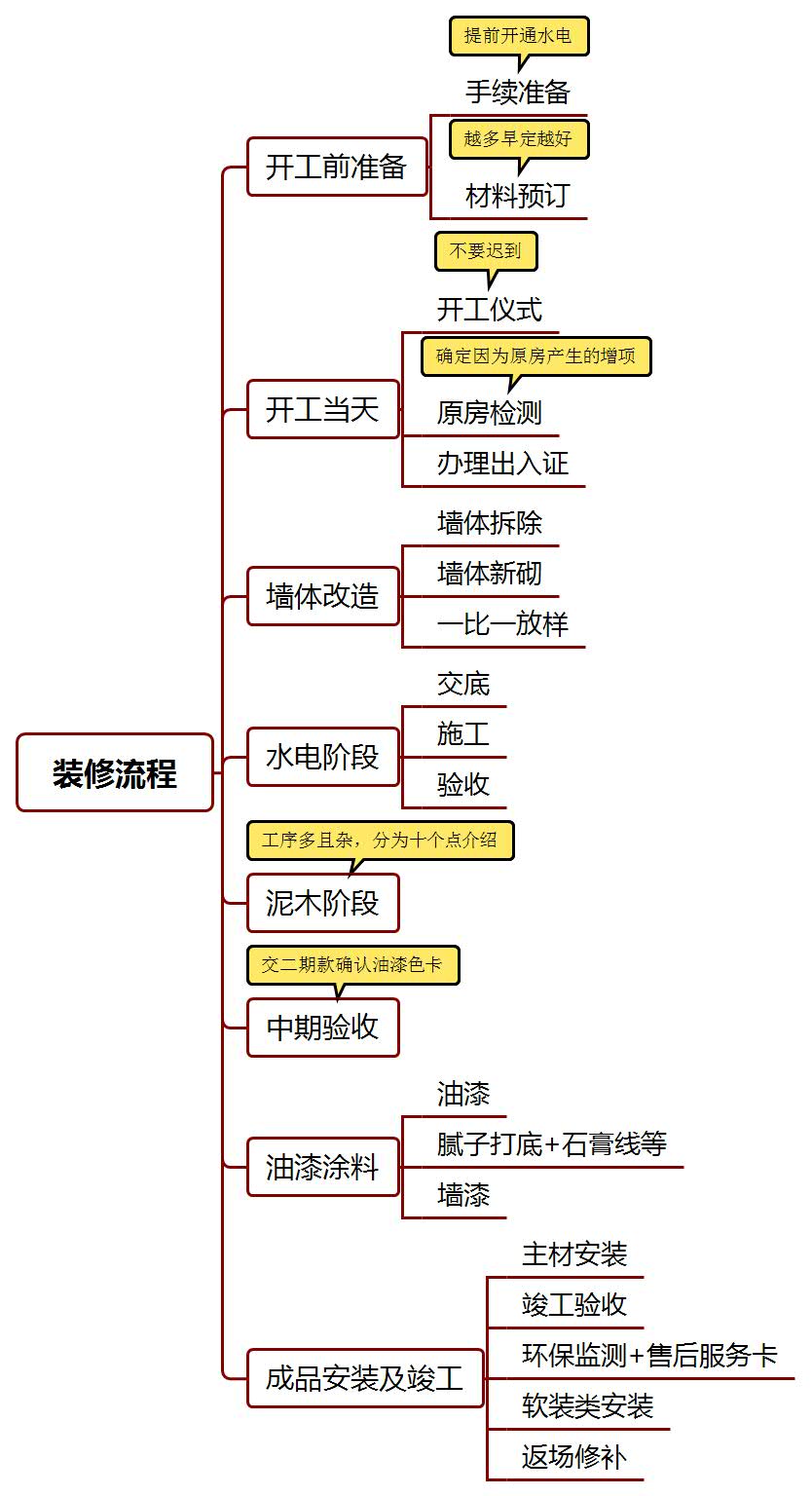

装修流程是作为设计师需要了解的比较基础知识,我这里按照开工前准备→开工当天→墙体改造→水电施工→泥木阶段→中期验收→油漆涂料→成品安装及竣工验收这八个工序给大家做了详细的阐述。
每一个阶段例举了详细的施工衔接注意点,因为施工流程和施工工艺存在极大的地域差,希望同学们根据当地市场做调整,整理和补充自己的一套流程认知。
最后,如昔为您准备了一张小卡片,希望可以帮你更全面的回顾本期内容。

(部分图片来源于网络)
今日练习
思考一:纤维网会在什么时候布置?
思考二:文中设计师至少要去多少次工地,你一般去工地次数有多少次?
思考三:例举你当地施工工序的不同点,以供同学们交流学习。
欢迎把你的答案写在本文下方的留言区,跟同学们一起过过招。
PS:如果对课程内容有疑问,请大家在评论区积极留言,写下你的问题。我们收集好大家的问题后,会在每周五问答板块统一解答!
下期预告
下期是我们的周五问答板块,请把你的问题写在文章留言区,我们会在明天的更新中为你统一解答。
