卫生间蹲坑洁具安装与砖收口不到位,怎么办?-No.给排水16

发布于2019-07-22


关键词:蹲坑、收口、工艺优化


常见设计问题 / 质量通病

No.给排水16


通病及设计问题:

卫生间蹲坑洁具安装与砖收口为什么不到位?

卫生间蹲坑洁具安装与砖收口不到位,怎么办?



原因分析:

1.陶瓷烧制员存在材料变形现象(质量要求不高,无品牌,材料进场验收不到位)。

2.工序未做交接验收(平整度,中心线控制不到位)。

3.现场技术交底不到位及施工工艺要求不高,对工人施工水平掌握不深。

4.施工管理跟踪不到位,施工过程中把控不严。

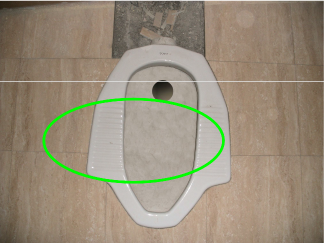

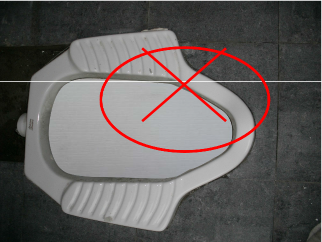

正确示意:


预防措施:

优化工艺↑

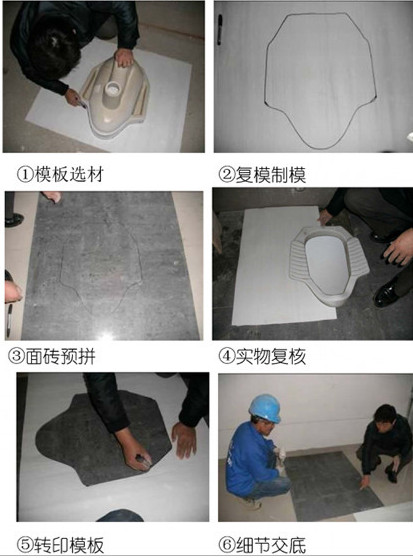

1.前期施工过程中应把握洁具安装工序验收与交接,完成砂浆找平在要求的范围,进行地面1:1排版放线(考虑砖缝隙大小与蹲坑上完成面和砖完成面尺寸均控制在5-8mm,且根据洁具造型设定)。

在完成好以上工序后,做以上预控操作步骤;
