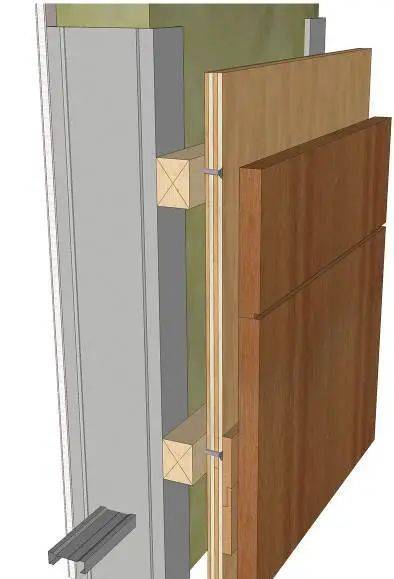

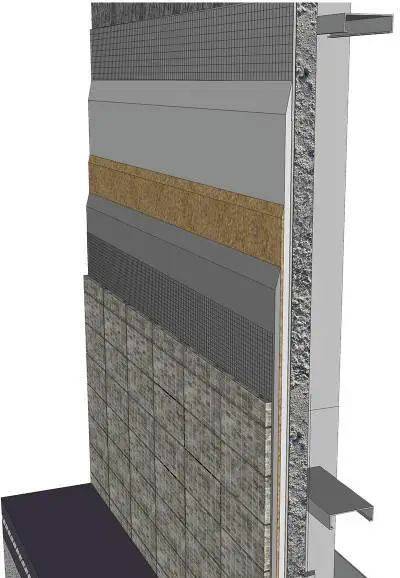

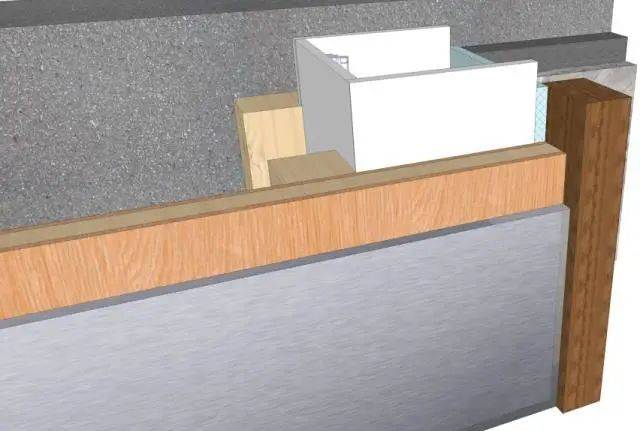

17类墙面装饰节点工艺说明+节点图+三维示意图

之前我们给大家分享过《17类吊顶节点工艺说明》点击可跳转阅读包括17类吊顶节点的三维示意图、节点图以及工艺说明,同理,今天我们来盘点一下17类墙面部分的节点工艺,包括石材、木饰面、镜面、不锈钢、马赛克等,内容较多,建议收藏。
01. 石材与木饰面

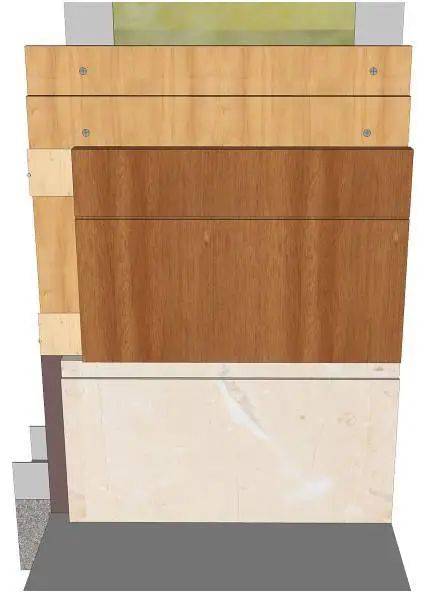

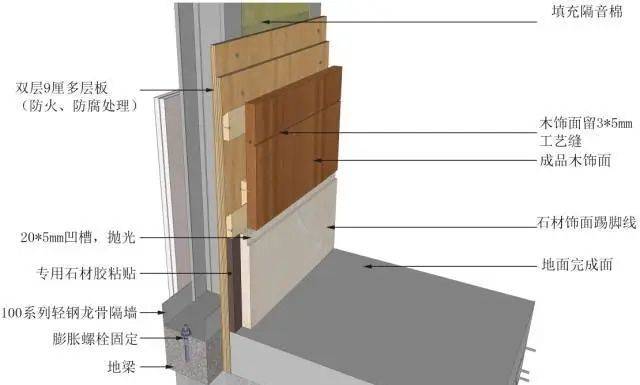

工艺说明: a.施工工序 准备工作--现场放线--材料加工--基层处理--轻钢龙骨隔墙制作--木饰面基础固定--石材专用AB胶--铺贴石材--成品木饰面安装--完成面处理。 b.用料分析 1)选用指定加工石材20mm倒角20*5mm; 2)定制成品木饰面基础材料多层板; 3)用石材专AB胶铺贴; 4)木饰面基础需做三防处理; 5)石材需做六面防护。 c.完成面处理 1) 保证石材与木饰面拼接缝完整石材做抛光处理; 2)用专用保护膜做成品保护。

02. 墙砖与木饰面

工艺说明: a.施工工序 准备工作--现场放线--材料加工--基层处理--木饰面基础固定--墙砖干挂结构框架固定--干挂墙砖--成品木饰面安装--完成面处理。 b.用料分析 1)选用指定墙砖; 2)定制成品木饰面、基础材料木龙骨; 3)用墙砖专用胶干挂; 4)木饰面与墙砖接口用实木线条收口。 c.完成面处理 1)保证墙砖与木饰面拼接缝完整墙砖做擦缝处理; 2)用专用保护膜做成品保护.

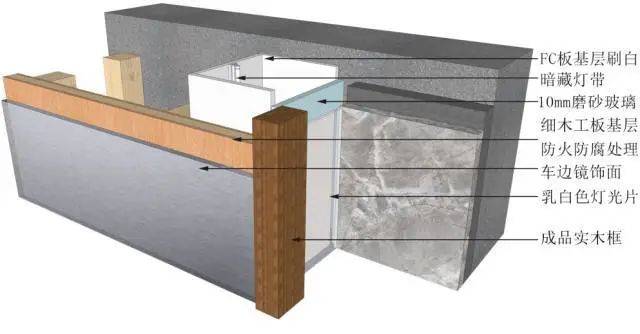

03. 木饰面与玻璃

工艺说明: a.施工工序 准备工作--现场放线--材料加工--基层处理--龙骨调平--木工板基层--黏贴玻璃--干挂木饰面--完成面处理。 b.用料分析 1)选用玻璃10mm; 2)选用12mm木饰面; 3)木饰面选用9厚干挂件; 4)银镜车边处理; 5) 自攻螺丝点需做防锈处理。 c.完成面处理 1)木饰面面层修补、保洁; 2)用专用保护膜做成品保护。
04. 玻璃与不锈钢

工艺说明: a.施工工序 准备工作--现场放线--材料加工--基层处理--轻钢龙骨结构框架固定--细木工板基层--成品镜子安装--完成面处理。 b.用料分析 1)踢脚专用干挂配件; 2)选用指定木基层加工、固定框架; 3)用专用粘结剂固定安装不锈钢; 4)安装时不锈钢折边需平直。 c.完成面处理 用专用保护膜做成品保护

05. 软硬包与墙纸相接

工艺说明: a.施工工序 准备工作--现场放线--材料加工--基层处理--木龙骨调平--木工板基层--石膏板基层--壁纸黏贴--成品软硬包安装--完成面处理。 b.用料分析 1)木龙骨三防处理; 2)木工板基层三防处理; 3)用专用胶安装壁纸; 4)安装时先贴墙纸在装软硬包。 c.完成面处理 用专用保护膜做成品保护。
06. 乳胶漆与不锈钢

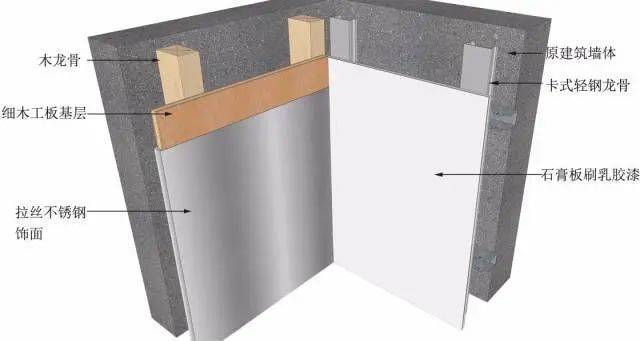

工艺说明: a.施工工序 准备工作--现场放线--材料加工--基层处理--卡式龙骨结构框架固定--纸面石膏板基层--细木工板基层--不锈钢安装--完成面处理。 b.用料分析 1)卡式龙骨调平; 2)细木工板基层三防处理; 3)石膏板钉眼防锈处理; 4)不锈钢折边平直; 5)不锈钢撞墙面乳胶漆。 c.完成面处理 用专用保护膜做成品保护。

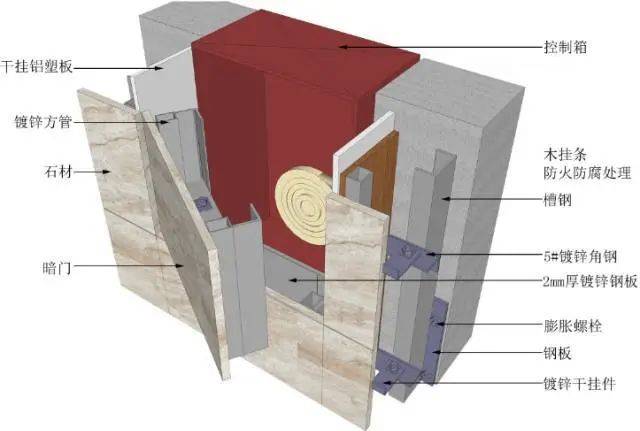

08. 石材暗门工艺做法

09. 玻璃窗户与墙面相接

10. 石材隔墙工艺做法

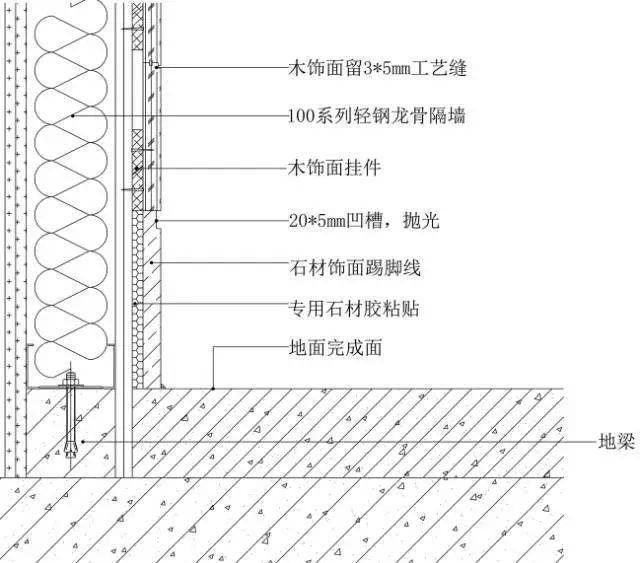

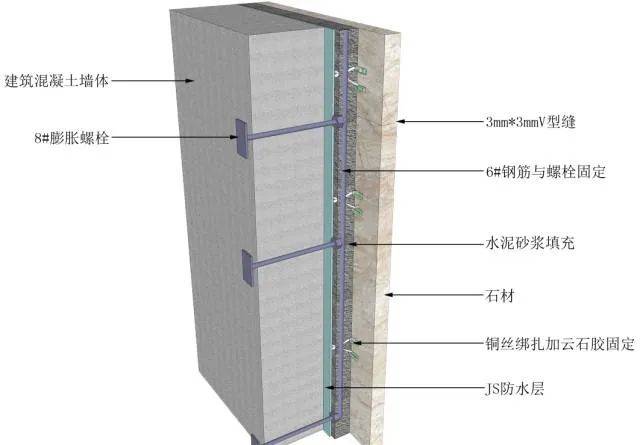

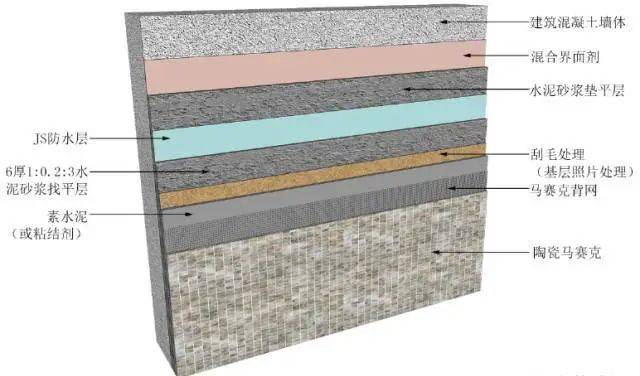

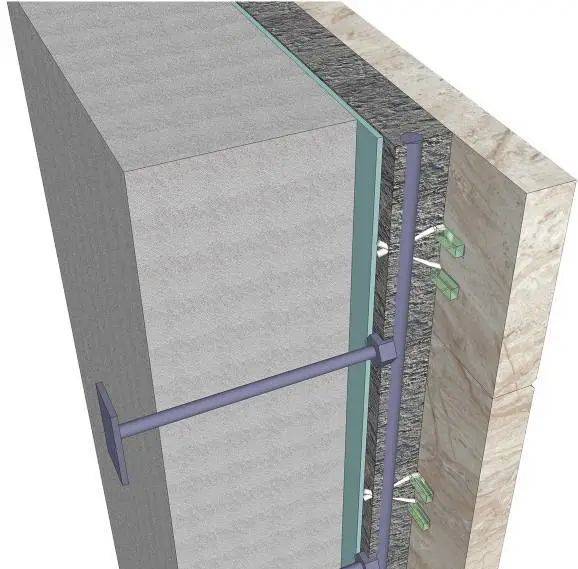

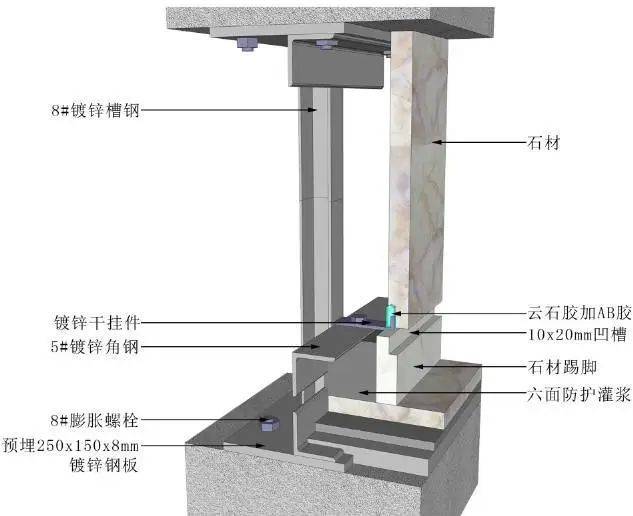

11. 石材与混凝土墙相接 ▲ 石材与混凝土墙相接三维示意图

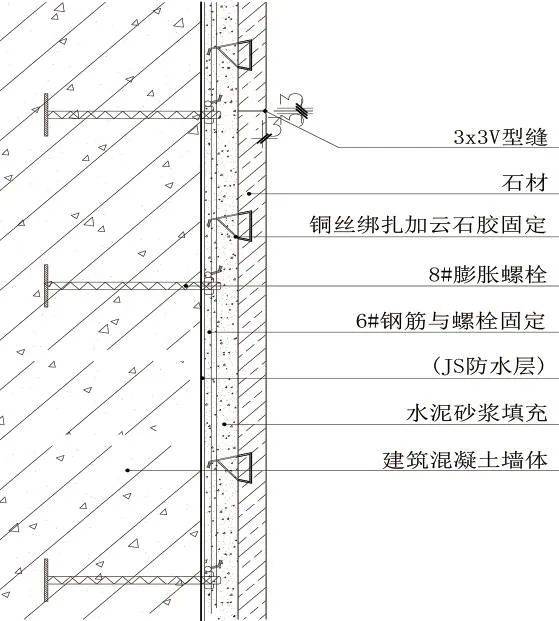

工艺说明: a.墙面做JS防水层; b.选用石材18mm,均经过六面防护、晶面处理; c.塑造石材造型,上下口做3mm倒角; d.石材安装前进行打9眼,方便铜丝固定(上下共4个眼); e.钢筋与石材固定; f.土建墙体固定膨胀螺栓; g.钢筋于螺栓固定,钢筋成网状; h.铜丝栓绑与钢筋网; i.石材与墙体之间填充水泥砂浆,即灌浆。

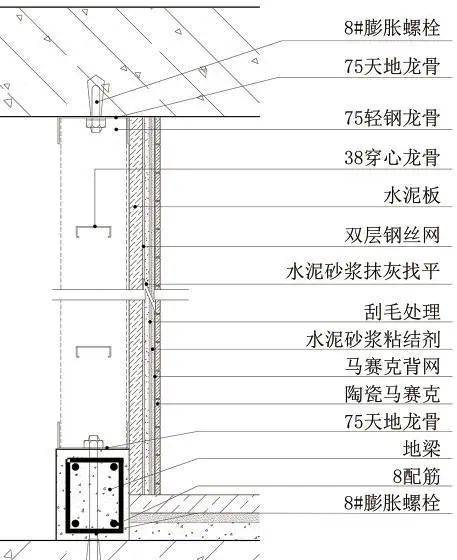

12. 陶瓷马赛克隔墙工艺做法 ▲ 陶瓷马赛克隔墙工艺做法三维示意图

工艺说明: a.选用马赛克,表面平整、尺寸正确、边棱整齐; b.上下固定75天地龙骨,上38穿心龙骨完成基层施工; c.固定水泥板,上双层钢丝网; d.水泥砂浆抹灰找平处理,一定保证平整度; e.刮毛处理,保证粘结层的附着力; f.铺贴马赛克,完成施工; g.揭纸、调缝、擦缝。

13. 玻璃窗户与墙面相接

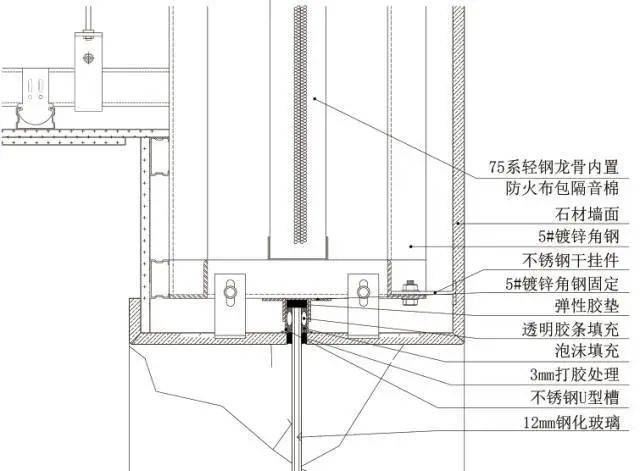

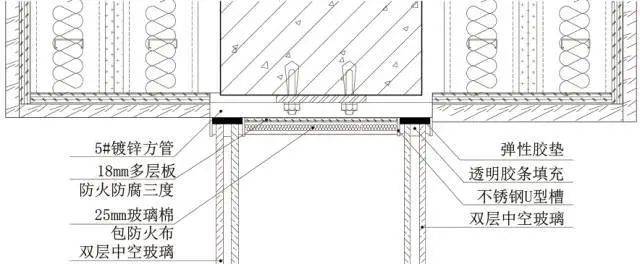

▲ 玻璃窗户与墙面相接三维示意图

工艺说明: a.玻璃物料选样,无划痕,无损伤; b.钢架基层预埋; c.U型槽的焊接安装; d.弹性胶垫填充; e.安装玻璃,透明胶条填充; f.收口处3mm打胶处理; g.清理,保护。

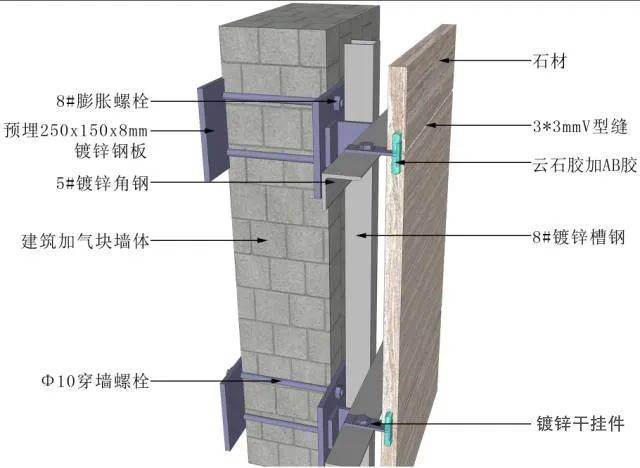

14. 加气块墙石材干挂 ▲ 加气块墙石材干挂三维示意图

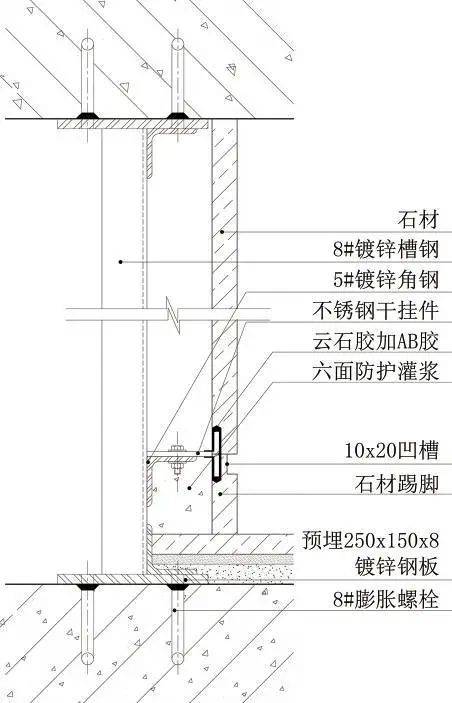

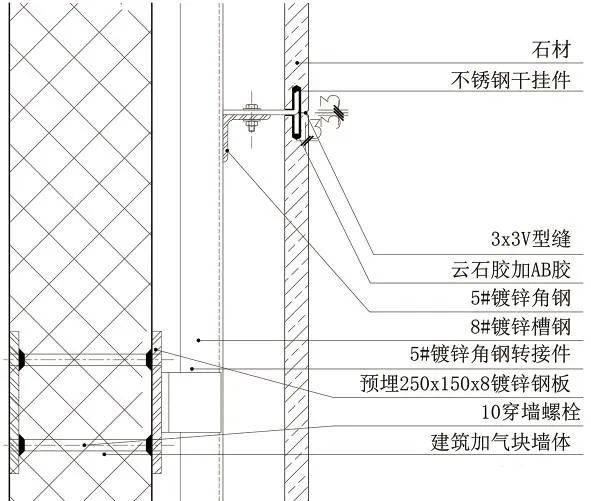

工艺说明: a.选用石材18mm,均经过六面防护、晶面处理; b.塑造石材造型,上下口做3mm倒角; c.加气块墙体固定镀锌钢板,一般用8#穿墙螺栓固定; d.在干挂件无法满足造型的需求下,采用满焊5#角钢转接件,以调整完成面与墙体的间距; e.满焊8#镀锌槽钢竖向; f.满焊5#镀锌角钢横向龙骨; g.固定不锈钢干挂件; h.固定不锈钢干挂件,AB胶固定石材,完成安装; i.近色云石胶补缝,水抛晶面。

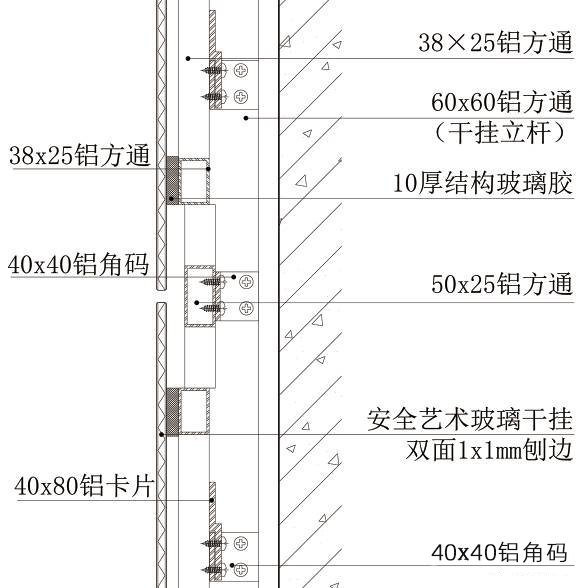

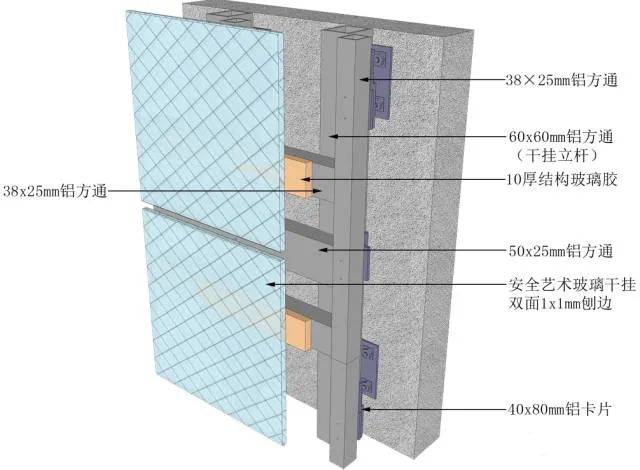

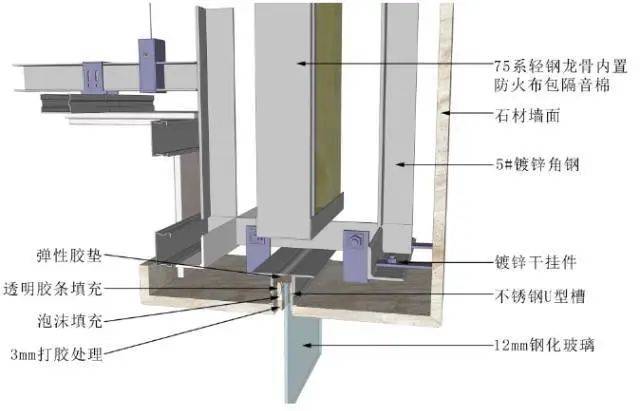

15. 艺术玻璃与墙面相接做法 ▲ 艺术玻璃与墙面相接做法三维示意图

工艺说明: a.玻璃物料选样,无划痕,无损伤; b.钢架基层预埋; c.钢架基层焊接; d.使用结构胶安装艺术玻璃; e.安装完成,清理,保护。

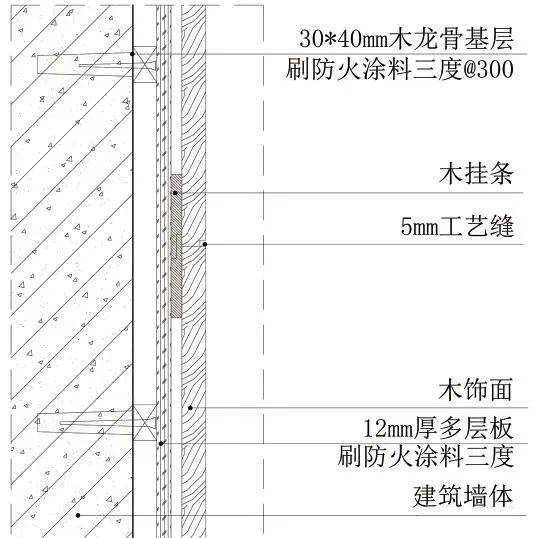

16. 木龙骨干挂木饰面墙面做法 ▲ 木龙骨干挂木饰面墙面做法三维示意图

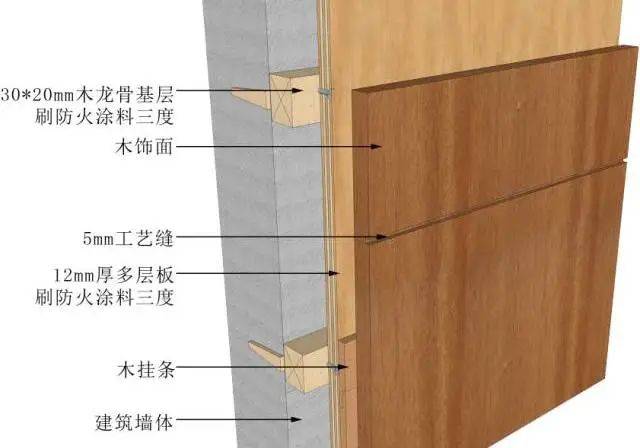

工艺说明: a.30*40mm木龙骨中距300mm,刷防火涂料三度,用钢钉与木桢固定,木桢固定在混凝土墙体内; b.12mm厚多层板基层找平处理,用钢钉与木龙骨固定,刷防火涂料三度; c.木挂条中距300mm,用枪钉与多层板固定,木挂条背面刷胶,且刷防火涂料三度; d.木挂条背面刷胶与木饰面用枪钉固定; e.木饰面卡件安装,木饰面平整度调整。

17. 混凝土隔墙乳胶漆类做法 ▲ 混凝土隔墙乳胶漆类做法三维示意图

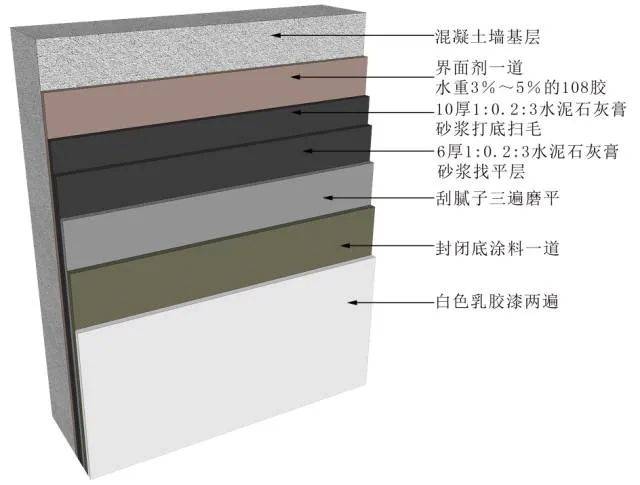

工艺说明: a.混凝土隔墙表面清除干净,墙面滚涂界面剂一遍,素水泥浆一道内掺水重3%~5%的108胶; b.10厚1:0.3:3水泥石灰膏砂浆打底扫毛; c.6厚1:0.3:2.5水泥石灰膏砂浆找平层; d.满刮三遍腻子(内掺水重3%~5%的108胶); e.封闭底涂料一道,待干燥后找平、修补、打磨; f.第三遍涂料滚刷要均匀,滚涂要循序渐进,最好采用喷涂。

小结.
